Innovationsprojekt Neubau 110/20-kV Umspannwerk Löffingen
- Projektbeschreibung
- Projektziele
- Projektkarte und Bilder
- Projektphasen
- Projektkommunikation
- Ansprechpartner
Projektbeschreibung
Die naturenergie netze GmbH baut ihr Stromnetz konsequent weiter aus und investiert große Summen in die Versorgungssicherheit im Netzgebiet Löffingen. Um die Leistungsfähigkeit des Netzes in der Region Löffingen für die kommenden Jahrzehnte gewährleisten zu können, erhielt die naturenergie netze GmbH die Baugenehmigung für das neue 110/20-kV-Umspannwerk. Am Freitag, 05. März 2021 erfolgte der offizielle Spatenstich.
Die derzeitige Versorgung über eine mehr als 15 Kilometer lange 20-kV-Doppelfreileitung vom Umspannwerk Donaueschingen ist den steigenden Anforderungen nicht mehr gewachsen. Je länger ein solcher Versorgungsweg ist, desto ausgeprägter wirken sich Spannungsanhebungen durch die Vielzahl großer, dezentraler Einspeiseanlagen in diesem Netzgebiet aus. Die zunehmende Zahl an EEG-Versorgern sowie die immer höher werdenden Lasten im Gewerbegebiet B 31 und Umgebung erfordern den Neubau eines Umspannwerks.
Notwendig wird die Investition von rund acht Millionen Euro insbesondere, da Untersuchungen ergaben, dass eine Netzoptimierung oder eine Verstärkung der bestehenden Netzanbindung nicht zu einer dauerhaften Verbesserung führen.
Das neue Umspannwerk wird dem steigenden Leistungsbedarf bedingt durch Elektromobilität, Wärmepunpenausbau und Gewerbeansiedlungen gerecht. Es ermöglicht zudem den Anschluss weiterer größerer Erzeugungsanlagen.
Das Umspannwerk wird auf einem 2.000 Quadratmeter großen Areal im Bereich der Gerwigstraße gebaut, in unmittelbarer Nähe zu einer 110-kV-Freileitung. Bislang steht dort eine 20-kV-Übergabestation, die in diesem Zuge in das neue Gebäude integriert und so dann nicht mehr benötigt wird. Das Grundstück gehört der naturenergie netze GmbH, die den Standort aufgrund seiner günstigen Lage vorausschauend bereits in den 1980er-Jahren als Standort für ein Umspannwerk berücksichtigt hatte.
Im neuen Umspannwerk kommt innovative und klimafreundliche Schaltanlagentechnik zum Einsatz.

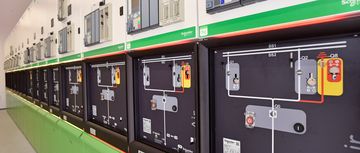

Statt des noch weit verbreiteten Gases Schwefelhexafluorid (SF6) beinhalten die Schaltanlagen getrocknete Luft "clean-air", die ausschließlich aus Stickstoff und Sauerstoff besteht und somit keinerlei Treibhauspotential (GWP=0) besitzt. Die naturenergie netze GmbH setzt hiermit ein klares Zeichen und leistet mit dieser Technik einen wichtigen Beitrag zur Klimaneutralität.
Weiterhin geht die naturenergie netze eine Blühpatenschaft ein. Auf einem Feld neben dem Umspannwerk werden auf 7.000m² Fläche in Zukunft Lebensräume für Bienen, Schmetterlinge und Insekten geschaffen. Weitere Informationen zu diesem nachhaltigen, regionalen Projekt finden Sie hier.
Durch die vollständige Vermeidung von SF6 Gas in den Schaltanlagen sparen wir ein
CO2 - Äquivalent von 18.240 Tonnen ein.
Netzentwicklung
Netzentwicklung
Das neue Umspannwerk wird voraussichtlich 2024 vollständig in Betrieb gehen. Die Genehmigungsplanung für die erforderlichen 110-kV Freileitungsmaßnahmen hat inzwischen die nächste Hürde genommen. Sämtliche Planunterlagen für den Plangenehmigungsantrag sind beim Regierungspräsidium Freiburg eingegangen, sodass wir in den ersten Quartalen 2023 mit dem Start des Plangenehmigungsverfahren rechnen. Die Planungs- und Projektierungsarbeiten wurden durch die Corona-Krise erschwert. Die naturenergie netze GmbH arbeitet aber trotzdem mit Hochdruck an den nächsten Projektschritten und bringt das Vorhaben voran.
Projektziele
- Gewährleistung der langfristigen Versorgungssicherheit für die Region Löffingen und Umgebung
- Beitrag zur Klimaneutralität und Ökologie durch innovative Schaltanlagentechnik und geringer Flächenverbrauch
- Steigerung der Effizienz durch wartungsarme Technik
- Digitalisierung: Einsatz innovativer Mess- und Analystechnik für die Zustands- und Messwerterfassung

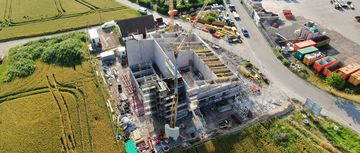

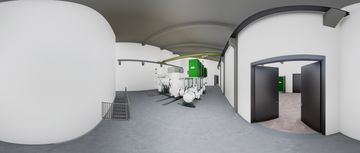

Projektkarte, Bilder und Video
Neubau Umspannwerk Löffingen
Ansprechpartner Gesamtprojekt:
Rainer Beck
rainer.beck@naturenergie-netze.de
Tel.: 07623 92-3471
79843 Löffingen
www.naturenergie-netze.de
Haslachhof Löffingen
Blühpatenschaft
Erfahren Sie mehr über unsere Blüpatenschaft im Haslachhof in Löffingen.
Mehr erfahren

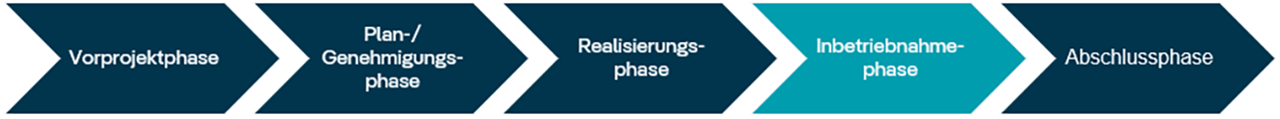

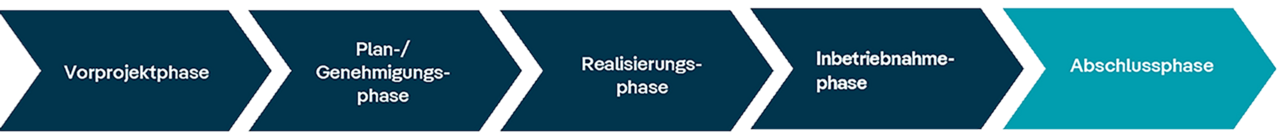

Projektphasen
Projektkommunikation
Im Rahmen der Genehmigungsplanung /-Verfahren wurde die Öffentlichkeit bereits in der Vorprojektphase eingebunden. Die naturenergie netze GmbH informiert kontinuierlich über das Projekt.
- 16.02.2023: naturenergie netze eröffnen Umspannwerk mit SF6-freier Technologie von Schneider Electric mehr

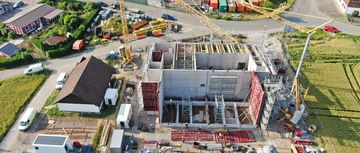

- 13.05.2022: Große Fortschritte beim neuen Umspannwerk der naturenergie netze GmbH in Löffingen mehr

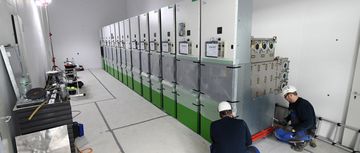

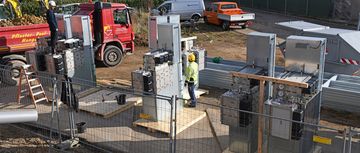

- 20.12.2021: Etappenziel beim neuen Umspannwerk der naturenergie netze GmbH in Löffingen erreicht mehr

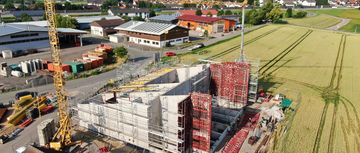

- 08.03.2021: Spatenstich für neues Umspannwerk mehr
- 31.07.2020: Ersatzneubaumaßnahmen an 110 kV-Freileitung mehr
- 07.07.2020: Bauantrag für neues Umspannwerk in Löffingen mehr
- 20.09.2018: naturenergie netze GmbH plant neues Umspannwerk in Löffingen mehr
